在“雙碳”目標推進下,零碳園區成為工業綠色轉型的關鍵。綠電直連模式以其源頭減碳、精準溯源、降本增效的優勢,成為園區建設的核心抓手。
1.零碳園區的要求標準
零碳園區并不是完全不排碳,而是通過一定措施,使園區內生產生活活動產生的二氧化碳排放降至“近零”水平。

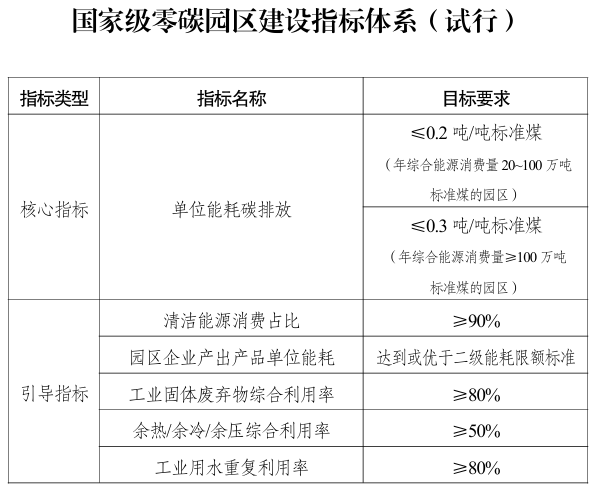

國家發改委等部門《關于開展零碳園區建設的通知》及配套指標體系,明確了零碳園區建設的量化指標:

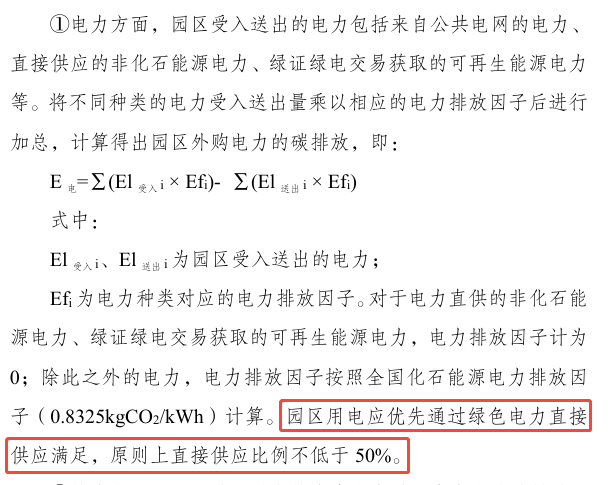

能源供給端:強化園區及周邊可再生能源開發利用,政策不僅明確園區用電應優先通過綠色電力直接供應滿足,更要求清潔能源消耗占比≥90%;某研究院從首批52個國家級零碳園區建設名單中抽取15個樣本進行觀察,得知內蒙古鄂爾多斯蒙蘇經濟開發區的清潔能源消費比例已經達到了67%;江蘇鹽城大豐港經濟開發區探索“綠電直供”模式,年直供綠電約2033萬度,并計劃到2028年將綠電直供占比提升至66%,綠電消費占比超90%。
減排管理端:要建立全流程能碳管理體系,核心指標明確年綜合能源消費量20萬噸—100萬噸標準煤的園區,每噸標準煤的碳排放≤0.2噸,年綜合能源消費量≥100萬噸標準煤的園區,每噸標準煤的碳排放≤0.3噸,同時推動園區企業產出產品單位能耗達到或優于二級能耗限額標準;
基礎設施端:需推進電力、熱力等系統低碳升級,搭建能碳管理平臺實現精準調控,配套要求工業固體廢棄物綜合利用率、工業用水重復利用率均≥80%,余熱/余冷/余壓綜合利用率均≥50%。


2.綠電直連:零碳園區的必然選擇
(1) 綠電直連介紹
綠電直連,是指將風電、光伏等可再生能源發電設施,不經過傳統公共電網的復雜傳輸與調度環節,而是通過專用、可溯源的輸配電線路,“點對點”地供給特定用戶(如園區或大型企業)。
按負荷是否接入公共電網分為并網型和離網型兩類:
并網型綠電直連:項目作為一個整體與公共電網相連,但在連接點處有清晰的物理和計量界面,確保直供電量與上網電量明確區分。該模式可依托大電網進行備用支撐,安全性更高,適用于對供電可靠性要求極高的園區。
離網型綠電直連:項目形成一個完全獨立運行的能源系統,不與公共電網連接,實現真正的能源自給自足。該模式對系統內源、網、荷、儲的協同優化能力要求極高,是技術含量最高的形態。
(2) 綠電直連政策背景
2025年以來,國家發改委、工信部等多部門密集出臺相關政策,為綠電直連模式鋪設制度基礎。5月的《關于有序推動綠電直連發展有關事項的通知》首次在國家層面明確其定義與管理規范;7月的《關于開展零碳園區建設的通知》更將其列為重點任務,提出因地制宜推動綠電直連和新能源就近接入。這標志著綠電直連已從地方試點探索上升為國家頂層設計,為零碳園區建設提供了制度保障。

(3) 綠電直連為何是零碳園區的必然選擇?
零碳園區選擇綠電直連,本質是破解傳統能源供給模式與零碳目標之間的核心矛盾,其價值體現在以下幾個方面:
源頭降碳:綠電直連通過風電、光伏等新能源項目與園區的“物理直連”,從源頭減少化石能源消耗,是實現園區深度脫碳的最直接路徑。
破解消納與溯源難題:它通過“就近發電、就近消納”,從根本上解決了可再生能源大規模并網帶來的消納壓力和系統調峰難題。
提升能效與降低成本:綠電直連可繞開傳統輸配電網,避免中間加價環節,有效降低用能成本。在資源條件好的地區,其終端用電成本可比常規用電模式降低15%-30%。同時,因輸配環節減少,線損降低,能效也得到提升。
增強供電安全與韌性:具備離網或并網孤島運行能力的綠電直連系統,可在大電網發生故障時保障園區核心負荷不間斷供電,提升區域的能源安全水平。
應對國際綠色貿易壁壘:在歐盟碳關稅等國際規則的影響下,出口企業面臨碳關稅減排壓力。根據《關于有序推動綠電直連發展有關事項的通知》中提到的“有降碳剛性需求的出口外向型企業利用周邊新能源資源探索開展存量負荷綠電直連”,可幫助該類企業降低產品碳足跡和碳關稅成本,增強國際競爭力。
3.零碳園區如何實現綠電直連?
結合不同零碳園區的資源稟賦、產業規模與用能需求差異,當前已形成四種可復制的綠電直連實施路徑,實現“一區一策”的精準適配。
(1)并網型點對點直供路徑
適用于資源好、負荷穩的存量園區,通過專線實現單一新能源項目對園區的綠電直供,同時接入公共電網作為備用保障。投資主體可由園區企業主導,或采用“發電企業+第三方”合作模式,電網企業不參與項目開發。項目需接受電網調度?,F貨市場可實現“自發自用,余電上網”,非現貨市場禁止反送電,是兼具經濟性與合規性的轉型路徑。
(2)離網型源網荷儲一體化路徑
面向對供電韌性要求高、遠離主網的園區,通過“發-儲-配-用”一體化獨立微網運行。依托智慧調控與大規模儲能,實現高比例綠電消納與供電穩定,但前期投資高,適合高附加值、有迫切減排需求的新建園區。
(3)分布式光伏直供路徑
適用于屋頂資源豐富的中小園區,利用自有空間部署分布式光伏,就近接入用戶側電網,自發自用。無需專用線路,屬輕資產、靈活型改造,尤其適配局部降碳與降本需求。
(4)增量配電網+綠電直連融合路徑
適用于大規模多用戶園區,將新能源項目接入園區增量配電網,再統一分配至多家企業??杉骖櫨徒{與多主體覆蓋,但需省級能源規劃統籌,適配園區系統性、規模化綠電供應需求。
4.哪些企業可以申請綠電直連?
(1) 負荷規模與穩定性要求
優先選取用電規模大、負荷特性穩定的高耗能或高算力主體,例如電解鋁企業、大數據中心、大型化工園區等,規避短時用電、負荷大幅波動的用戶類型,保障綠電消納的持續性與穩定性。
(2) 地理區位適配條件
項目選址需緊鄰風電、光伏等新能源發電場站,以此縮短綠電專用輸送線路的建設距離,降低線路投資成本與電力傳輸損耗,提升綠電直連項目的整體經濟性。
(3) 電壓接入標準規范
綠電直連項目的接入電壓等級原則上不超過 220(330)kV。若因實際需求確需突破該電壓等級上限,需提前委托專業機構開展電力系統安全專項評估,評估通過后方可推進后續接入流程。
(4) 存量企業特殊準入要求
擁有燃煤自備電廠的存量企業,申請綠電直連置換前,需足額清繳可再生能源發展基金,同時制定明確的火電出力壓減方案,通過騰退出對應用電空間,滿足綠電直連的準入條件。
5.綠電直連的落地挑戰與對策建議
綠電直連建設面臨多重挑戰:受天氣等影響出力不穩定,儲能成本高,調控預測精度不足,供電穩定性存憂;入市規則不完善,權責費用界定模糊;投資大、回收期長、成本偏高,影響社會資本參與;區域統籌缺失易致資源錯配;溯源認證標準不統一且國際銜接不足。
應對上述挑戰,需從技術突破、機制優化、政策保障三方面協同發力,推動綠電直連在零碳園區規模化落地。
技術創新:加大低成本長時儲能技術研發,降低儲能配置成本;提升智慧能源管理系統的預測精度與調控能力,通過虛擬電廠、柔性負荷調節等技術,增強源荷協同能力,緩解新能源波動性與負荷剛性的矛盾。
機制優化:細化綠電直連項目參與電力市場的規則,明確余電上網電價形成機制與綠電環境權益歸屬;厘清項目與電網的責任邊界,明確電網調度干預觸發條件、故障責任劃分標準,統一關口計量設置與輸配電費繳納規范,簡化項目審批流程。
政策保障:加強省級統籌規劃,推動綠電直連項目與區域能源布局、國土空間規劃精準銜接;設立專項補貼或綠色信貸支持,降低社會資本投資門檻;推動綠電認證體系與國際接軌,助力企業應對綠色貿易壁壘。
6.千瓦科技可以做什么?
物聯網數字底座:部署覆蓋全鏈路的物聯網終端,實時采集發電量、用電量、設備運行狀態等電力數據,打破數據孤島。
7.結語
綠電直連為零碳園區筑牢綠色能源根基,推動產業能源協同轉型。未來隨實踐深化與成本下降,綠電直連將在更多園區落地生根,為工業高質量發展注入持久的綠色動能。
